tiistai 11. tammikuuta 2011

Hirveetä sössimistä

Seinien laatoitus tyssäsi nurkkiin, kun ulkonurkkiin tulevia koristelistoja ei päästy kiinnittämään ennen lattialaattoja. Näin ollen viikonlopuksi vuokrattiin lattiahiomakone ja hankittiin ämpäreittäin vesieristettä.

Joonas vietti perjantai-illan työmaalla hioen ja praimeroiden laatoitettavien tilojen lattioita. Lattiat hiottiin kahteen kertaan, jonka jälkeen lattia imuroitiin puhtaaksi pölystä ja siihen levitettiin Primer-pohjuste. Seuraavana päivänä Primerin kuivuttua, lattioihin läärittiin turkoosi vesieriste. Vesieristeen läärintä toistettiin myös sunnuntaina sekä maanantaina.

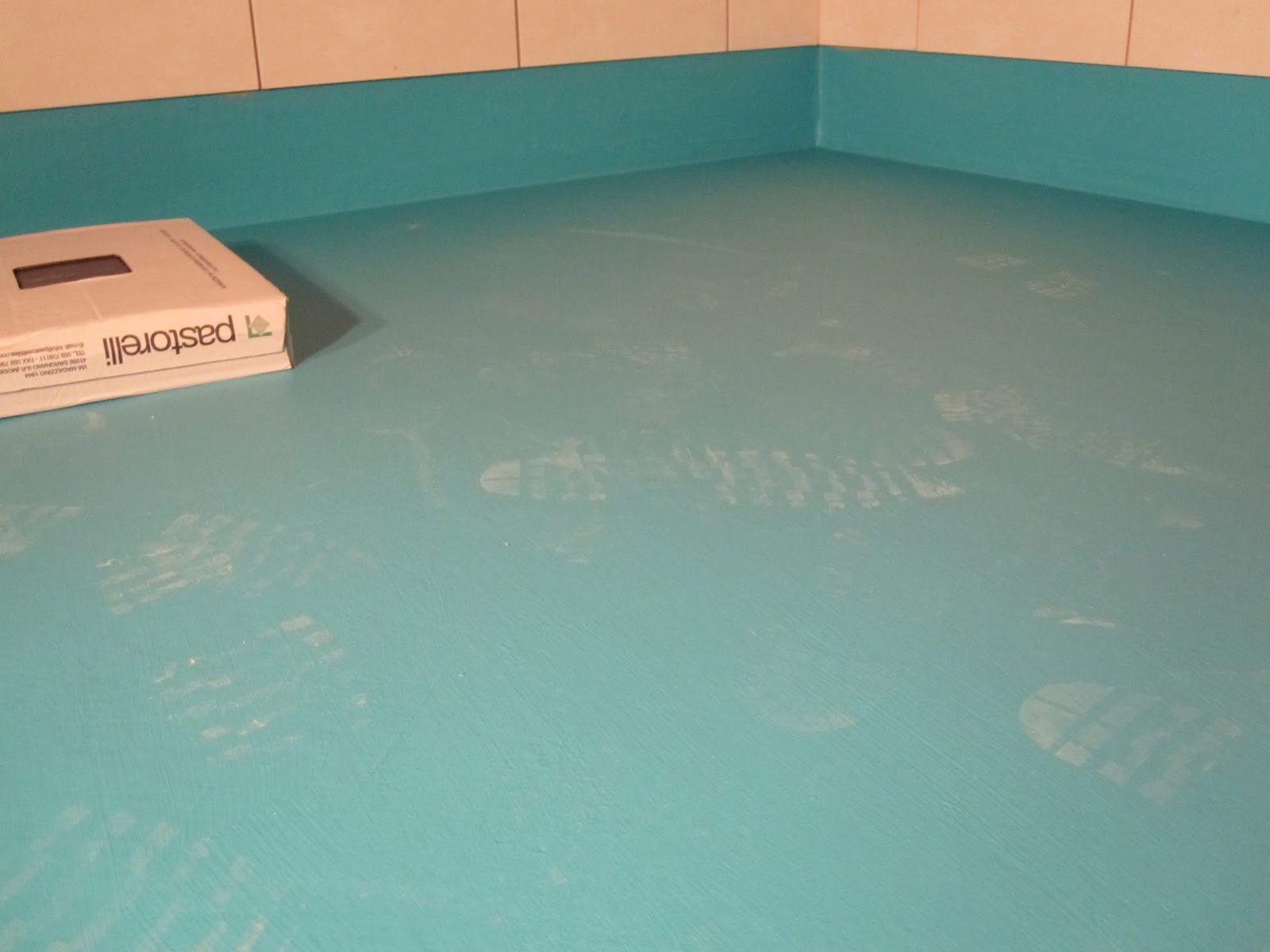

Kolmeen kertaan vesieristetty lattia on tasaisen sininen.
Vesieristeen kakkos- ja kolmoskerros menivät siististi ja nopsaan, mutta siinä ensimmäisessä olikin sitten tekemistä! Ensimmäisen eristekerroksen yhteydessä kaikki nurkat, seinän rajat ja lattiakaivot kierräteltiin vahvikekankaalla. Ensin kankaan kohta siveltiin vesieristeellä, sitten kangas taputeltiin kiinni "liisteriin" ja liimattiin paikalleen läärimällä toinen kerros vesieristettä kankaan päälle. Muutaman tunnin ja kahden kylppärin liisteröinnin jälkeen kädet olivat täysin turkoosin töhnän peitossa. Kuvia ei sattuneista syistä tapahtumasta ole ;) Ja vielä kun joku olisi kertonut kuinka sen tavaran saa pois käsistä. Joonaksen käyttämä puukko ja minun käyttämä kynsitekniikka eivät kumpikaan vakuuttanut..

Pitkien AcoDrain -lattiakaivojen vesieristys tehtiin seuraavalla tavalla:
Lattiavaluun upotetut kaivot puhdistettiin roskista.
Lattiakaivon päälle liisteröitiin kaksi vahvikekangasta, liisteriä kankaiden alla, päällä ja välissä. Sitten kaivon rengas kiinnitettiin kaivoon ja leikattiin aukko kankaisiin.
Lopuksi koko komeus vesieristettiin, kolmesti.
Myös muunlaisia urotekoja on vesieristysrintamalla tehty..
Suihkujen "patti" on saanut kannen kaakelilujasta ja kansi on lääritty turkoosiksi.
Alakerran vessan takaseinässä  on hiirenkolo, josta mahdollinen wc-pytyn vesivuoto lirittää näkyville.
Yläkerran kylppärin siniset sävyt
Perinteisiä lattiakaivoja löytyy saunasta, vessasta ja yläkerran kylppäristä. Ne on vesieristetty samaan tapaan kuin AcoDrainit.
Suihkujen hanakotelot on myös vesieristetty kuten lattiakaivot.
Tänään päästiin jo mallailemaan lattialaattajakoja alakerrassa, mutta laattoja ei vielä alettu liimaamaan paikoilleen. Kuivukoon eristeet ensin rauhassa.
Ja mikä on eristeillä kuivaessa kun lämpökin tulee jo lattiasta. Putkimies kävi nimittäin eilen ilmaamassa lattialämmitysputket ja pistämässä lämmöt päälle. Nyt laajennuksessa virtaa 22 asteinen vesi, ja lämpötila kohoaa tiloissa kovaa vauhtia ollen nyt 13 astetta alakerrassa ja 17 astetta yläkerrassa. Sähköpatteritkin on siivottu pois, mutta (kaikella kunnioituksella putkimies-setä) katellaan nyt vielä muutama päivä ennenkuin viedään ne työmaalta pois.
Ennenkuin lattiahiomakone palautettiin maanantaiaamuna, Joonas hioi kahteen kertaan myös muut betonilattiat. Lattiat myös käsiteltiin Primerilla pölyämisen estämiseksi.

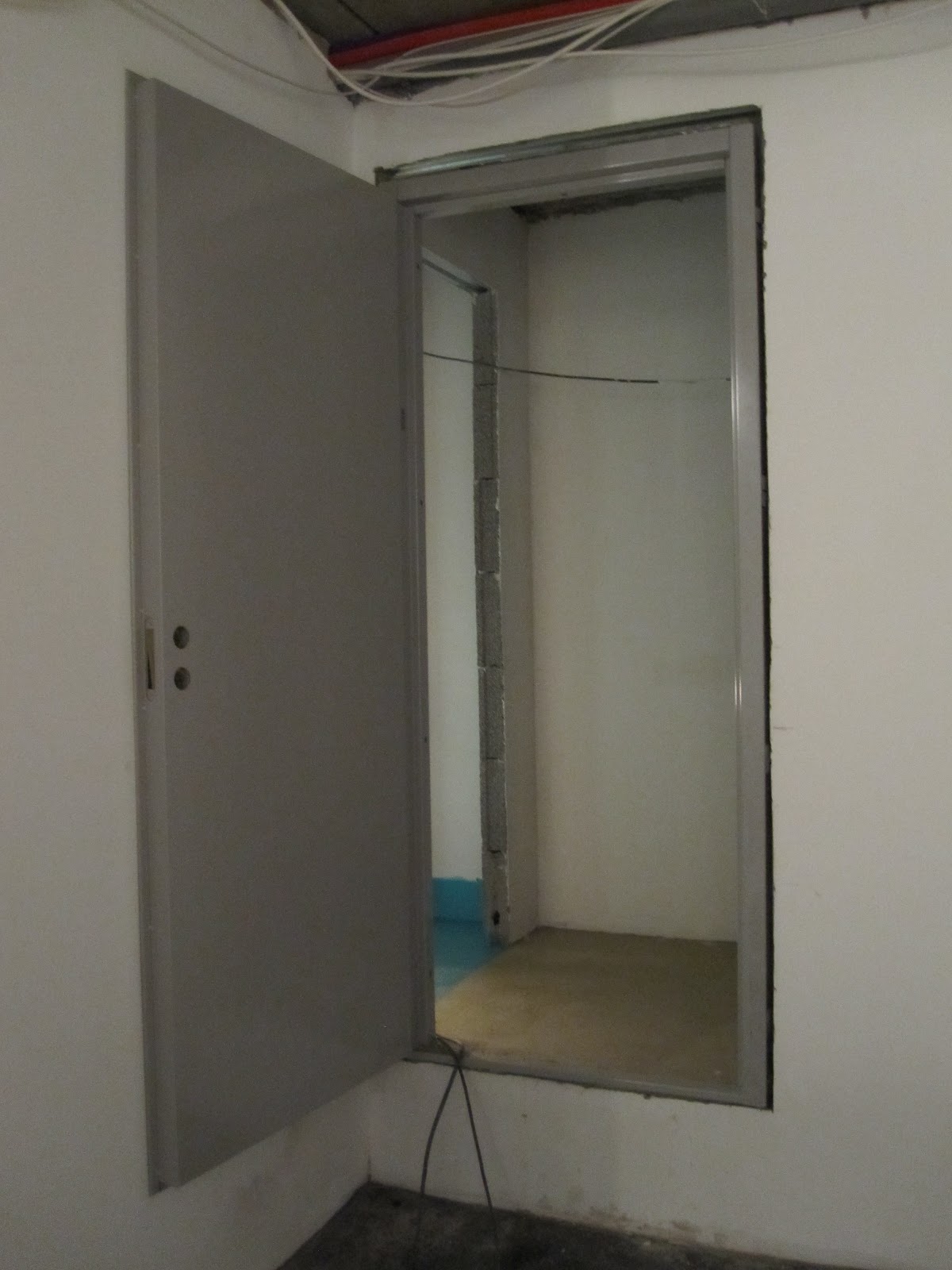

Tänään asennettiin 60 minuutin palo-ovi autotallin ja saunatilojen välille.
Vesieristäminen alkaa olla nyt historiaa ja loppuviikolla päästään taas jatkamaan laatoitustöitä. Vesieristeen jälkeen saneerauslaastia alkaakin olla jo ikävä.
